新疆油建全面完成中俄东线建设

来源:天山网 时间:2024-12-31 17:11

  12月28日,中油(新疆)石油工程有限公司油建分公司承建的中俄东线天然气管道工程最后一标段南通—甪直段投产保驾完成,工程平安顺利交付业主。至此,该公司承建的中俄东线天然气管道工程10个标段554.768公里施工任务全面完成。

  中俄东线天然气管道工程是我国四大能源战略通道中东北通道重要组成部分。工程北起黑龙江黑河,南至上海,途经9个省区市,已于12月2日全线贯通。12月2日起管道进气升压,至25日升压至管道设计压力10兆帕,稳压到12月28日连续稳定运行72小时,标志着该管道具备投产条件,承建单位保驾任务完成。

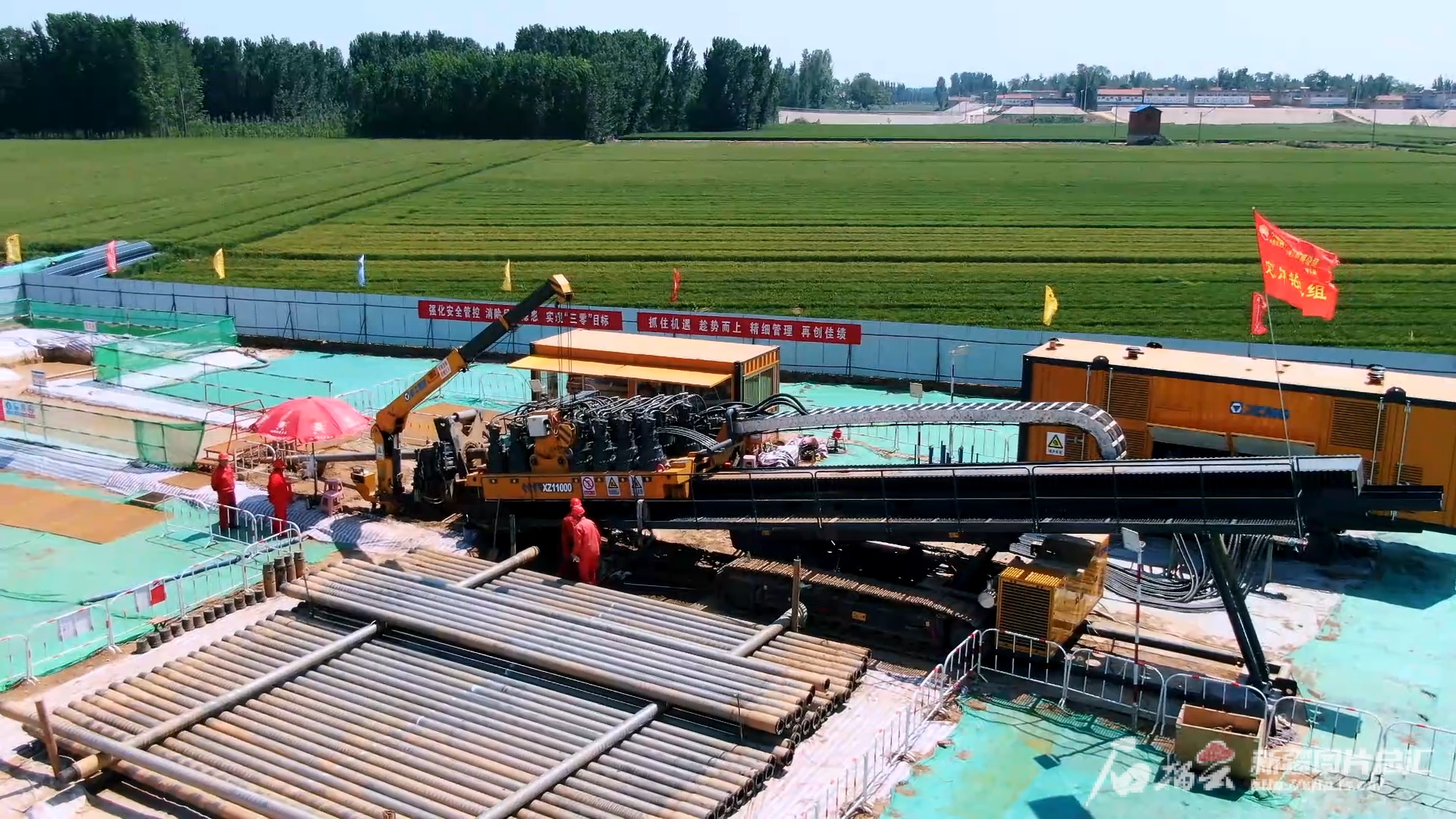

2024年10月16日,中俄东线通直四标段在建312国道、常嘉高速匝道、晨丰路定向钻回拖成功。秦兵摄

中油(新疆)工程油建分公司位于新疆克拉玛依市,多年来,该公司持续走出去参与国内外长输管道建设。在中俄东线天然气管道工程建设过程中,该公司攻克了国内大口径管道施工系列瓶颈,研发出一批管道建设科技成果,掌握国产全自动焊接秘籍。

2020年4月30日,中油(新疆)石油工程有限公司油建分公司承建的中俄东线天然气管道工程在辽宁葫芦岛山区陡坡施工。王青摄

  “以前,长输管道建设一直使用进口焊机,主要采用半自动焊方式焊接,焊接设备和技术被外方卡着脖子。”中油(新疆)工程油建分公司管道事业部施工处副处长刘艳龙说,在中俄东线试验段,新疆油建作为参建单位之一,首次试验使用国产全自动焊机焊接,经过技术团队10余万次调试,完成气体流量、行走速度等近20项数据在各类地形最佳参数方案研究,实现焊接质量和焊接速度“双提高”。

  自此,国产全自动焊设备和技术在中俄东线全线铺开,目前该设备和技术全面应用到国内长输管线建设中,包括正在建设的西气东输四线工程。

2021年11月8日,中油(新疆)石油工程有限公司油建分公司承建的中俄东线天然气管道工程实施黄河定向钻穿越。李媛摄

  中俄东线天然气管道工程分北、中、南3段建设。北段施工中,该公司有3个项目在高纬度“苦寒”地区施工,焊接管道153公里,建设者在这里跨越4个寒冬,在平均零下38℃低温下持续作战,与低温冻土展开较量。

  中段施工中,该公司承建了黄河定向钻穿越工程,“在水深34米条件下,5次定向穿越黄河,最长一次达1.65公里。”中油(新疆)工程油建分公司黄河穿越项目负责人徐安营说,实施定向钻作业时,先在河床底下打水平井,然后逐级扩孔至1.5米—1.6米,再用钻机将焊接好的管道回拖出来,这一过程就像在看不见的河床底下“穿针引线”。

  最终,黄河段用时120天完成5256米穿越回拖施工,刷新中俄东线穿越工程最快完工纪录。

  相较北段和中段,南段显著特征是地形破碎,穿越施工多达98处。项目团队沉稳应战,提前11天完美收官。

  中俄东线建设中,中油(新疆)工程油建分公司有超千名工人参与其中。(于江艳 李媛
