来源:中国电建微信公众号 时间:2025-04-16 09:26
原标题:打造“东南亚蓄电池”!亚洲首个跨境输电新能源项目吊装全部完成
推动区域电力互联互通
助力老挝打造“东南亚蓄电池”愿景
随着最后一台风机第三支叶片
与轮毂的精准对接
中国电建EPC总承包的
亚洲首个跨境输电新能源项目
孟松600兆瓦风电项目
133台风机吊装任务全部完成
为项目全容量并网交付奠定坚实基础
◆◆◆◆◆

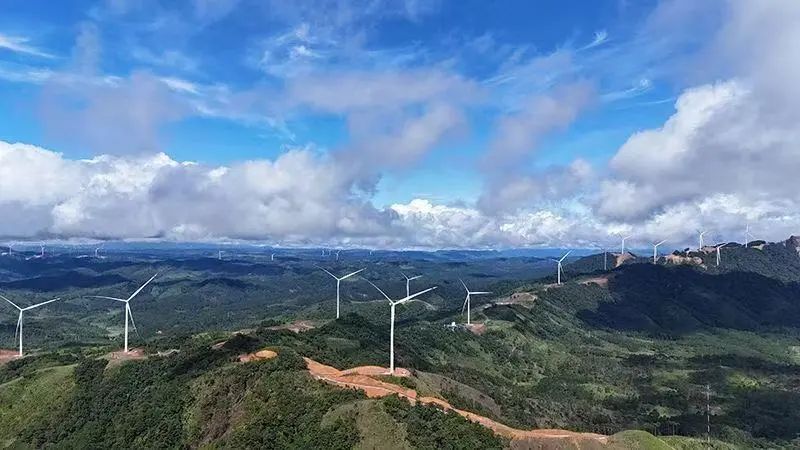

孟松600兆瓦山地风电项目位于老挝南部色贡省及阿速坡省,是老挝首个、东南亚单体最大风电项目,也是亚洲首个跨境输电新能源项目。项目总装机容量600兆瓦,包括133台单机容量4.5兆瓦风力发电机组、升压站及500千伏送出线路等,年发电量约17.2亿千瓦时。
该项目由中国电建所属华东院牵头,与水电十局、湖北工程公司共同参与建设。目前项目整体进度达96%,其中一区、二区66台机组于4月2日完成并网试验及越南电网72小时可靠性运行。
自2023年3月正式开工以来,电建项目团队创新应用BIM数字化模拟技术,精准预测风险并优化工序,采用“一机一方案”,科学调配资源,最终顺利、安全、高质量完成全部133台风机吊装,为东南亚区域山地风电建设树立技术典范。
项目建成后将首次实现新能源电力的跨境输送,充分利用热带季风性气候带来的丰富风力资源发电供给越南,有效缓解越南中部地区用电紧张情况。同时,项目建设招用了大量老挝本土职工,为老挝当地创造了大量就业岗位,为当地经济发展起到了显著推动作用。(沈义 秦昌研)
责任编辑:沈馨蕊
