新疆若羌:“疆电外送”第四通道配套电源基地项目复工

来源:经济日报新闻客户端 时间:2025-02-13 15:03

  2月10日,位于新疆若羌县的“疆电外送”第四通道电源基地项目正式全面复工。该项目为新疆南疆首个千万千瓦级“沙戈荒”风光火储外送基地,兼具能源开发、生态修复、荒漠治理、帮扶利民等多重效益,对发展南疆特色优势产业、改善南疆民生条件、促进南疆高质量发展具有重要意义。

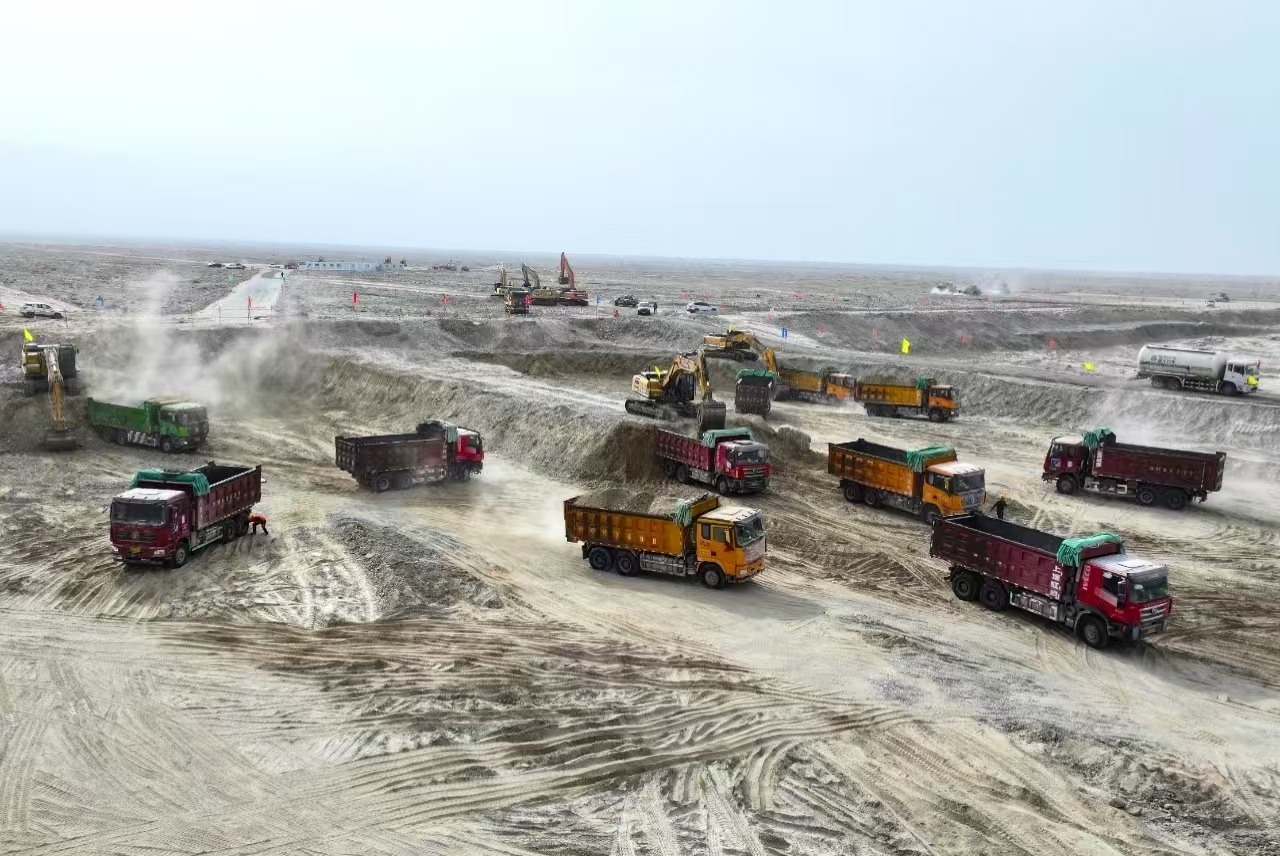

图为施工现场。苏波摄

  记者看到,施工现场一派繁忙景象,百余名建设者克服低温、风沙等不利因素,紧张有序地作业。 “一年春作首,万事贵争先。建设自治区千亿元级重大产业项目,我们深感责任重大、使命光荣,必须确保建设质量,努力推进项目早完工、早见效。”三峡集团若羌火电项目现场负责人张再刚说。

  “疆电外送”第四通道电源基地项目于2024年9月28日开工建设。三峡集团紧盯时间节点,以开局就是冲刺的状态,跑出项目建设“加速度”。目前,三峡集团若羌火电项目厂外通水、通电、通路这“三通”施工已完成66%,接下来将进行厂内“五通一平”,即通给水、通排水、通电、通路、通信和场地平整,以及生活办公区施工,建设者们将力争在7月底浇筑项目主厂房的第一方混凝土。

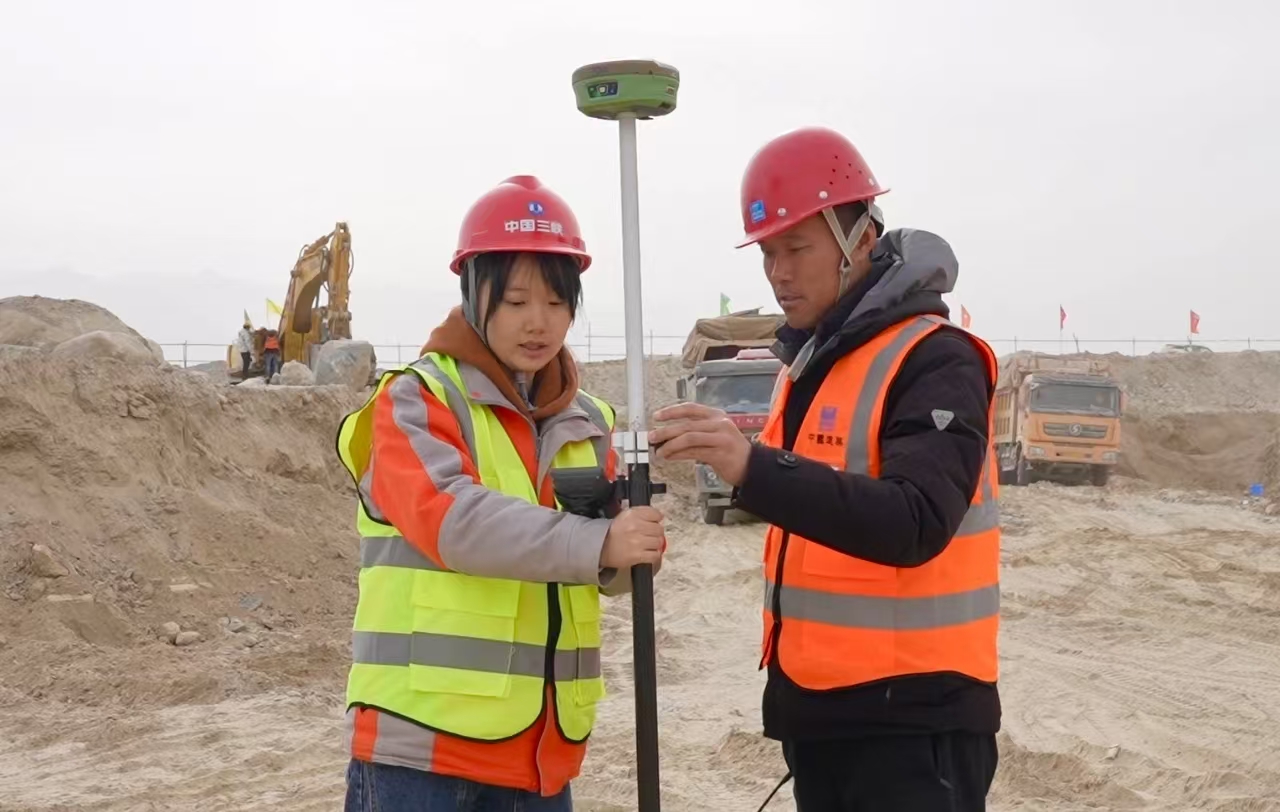

图为施工现场。王中信摄

  由于项目地处沙漠边缘,人力、机械和材料都需从外部调入,建设难度大。“全年风沙天气100多天,有效施工时间短,必须抓紧时间,确保项目进度。面对挑战,我们将科学制定施工计划,做好风险管理和施工准备。”张再刚表示。

  “疆电外送”第四通道及其配套电源基地项目总投资约1000亿元,电源项目规划总装机约1900万千瓦,包括风电400万千瓦、光伏850万千瓦,先进高效煤电396万千瓦,新型储能约250万千瓦。项目建成投运后,将向川渝地区输送绿电超60%,晚高峰可提供500万千瓦的可靠电力支撑。(乔文汇
