来源:中国广核集团 时间:2023-11-08 10:33

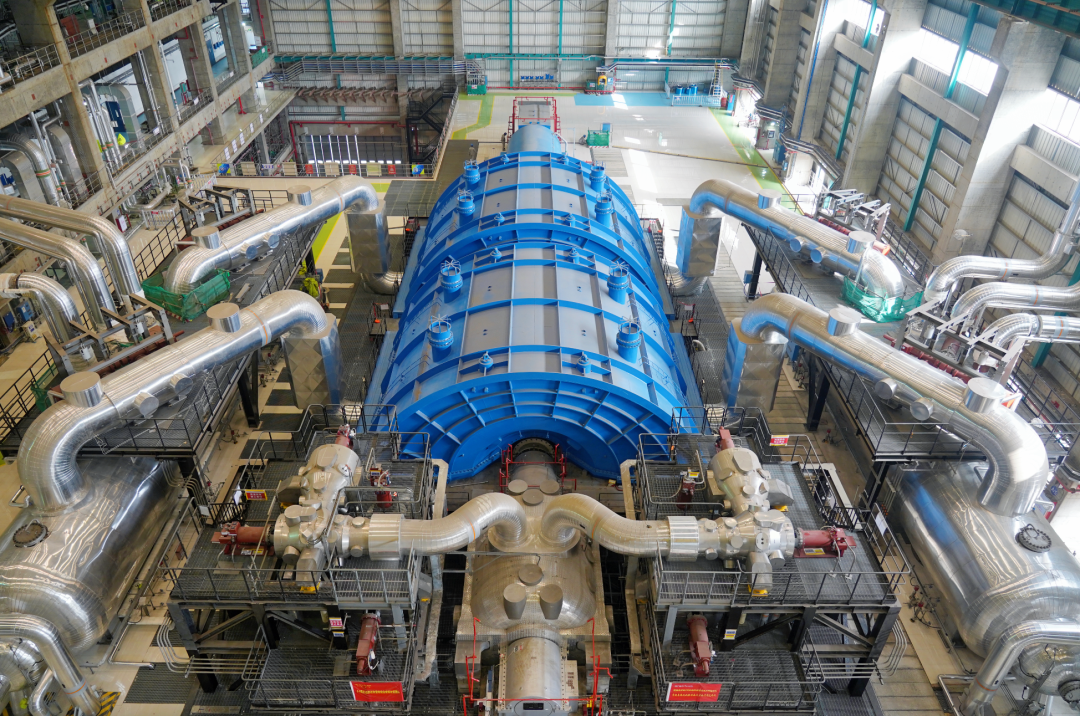

11月6日15时04分,中广核广西防城港核电站4号机组汽轮机组首次冲转至1500rpm并稳定运行,经主控和现场检查确认,冲转过程中常规岛各系统运行稳定,汽轮发电机组各项参数满足设计要求。
15时12分,主控手动打闸汽轮机,汽轮机经过临界转速区并惰走至盘车转速,防城港项目4号机组汽轮发电机组非核蒸汽冲转成功。
防城港4号机组非核冲转试验的圆满完成,全面检验了常规岛设计、设备、安装、调试的质量,为后续汽轮发电机组整体启动及核蒸汽冲转创造有利条件。
防城港核电项目二期工程3、4号机组均采用我国自主三代核电技术“华龙一号”,2023年3月25日,我国西部地区首台“华龙一号”核电机组——防城港核电站3号机组正式投产发电。目前,防城港核电项目4号机组已经进入热态功能试验阶段,向高质量投产吹响了冲刺的号角。
接下来,防城港核电站4号机组将继续按计划进行后续调试,预计将于2024年上半年投运发电。
