河北雄安新区最大规模电力迁改竣工投运

来源: 时间:2021-04-29 15:38

河北雄安新区最大规模电力迁改竣工投运

——未来启动区内110千伏及以上电力线路将均布置于地下管廊

文/牛理达 冀洋 庞龙光  图/周靖仁

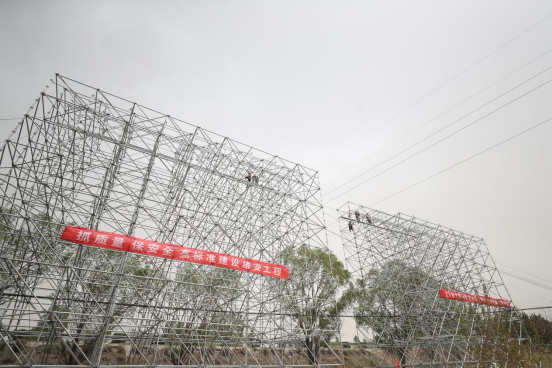

跨越荣乌高速公路施工现场,公路南侧正在搭设盘扣式脚手架

  4月24日21时25分,雄安新区220千伏容雄线、220千伏易雄线、110千伏容羊线全部恢复送电,意味着110千伏及以上电力线路全部迁出雄安新区启动区城区建设范围,也标志着雄安新区成立以来施工规模和施工难度最大的一次电力设施迁改项目——启动区电力设施迁改顺利完工。未来,启动区内110千伏及以上电力线路将均布置于地下管廊。

  因启动区建设提速,雄安新区急需对该区域内电力设施进行迁改,国网河北电力和雄安新区管委会通力配合、全力推动。早在2020年10月27日,启动区110千伏及以上电力迁改路径即取得路径批复,标志着启动区成为首个实施片区级全电压等级电力迁改的区域。

  在电力迁改实施中,国网河北雄安新区供电公司加强工作协同联动和统筹规划,超前编制迁改实施方案并充分论证,最终采用“220千伏、110千伏线路整体绕出启动区”和“紧急项目局部小范围迁改”两种方式整合实施。有效整合萍河左堤220千伏易雄线等多项迁改工程,结合220千伏剧村站外线基建工程,实现国网河北雄安新区供电公司、国网河北保定供电公司、国网河北建设公司三家单位同步实施,最大程度降低电网风险。充分发挥“一口对外”职能作用,提高迁改服务响应质效;创新实施整体迁改委托方式,减少项目投资,降低工程难度。协同新区有关部门和单位,3天完成高速跨越手续办理,安排专人盯办施工占地和阻工协调,为工程顺利实施打下坚实基础。

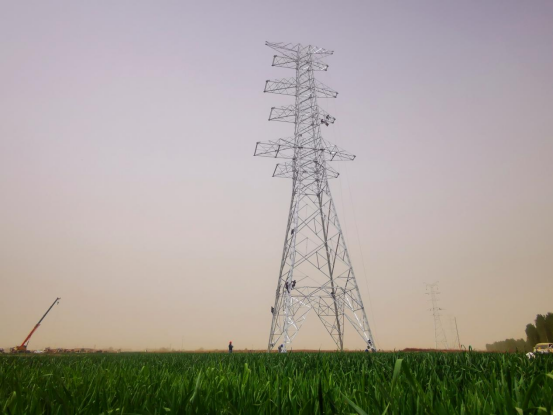

220千伏易雄线电力迁改施工现场

  随着新区发展建设,电力迁改逐渐成为服务雄安建设的重头戏。架空线路通道占地征用、政企协同定期会商、召开现场会倒排时间节点……特殊事项特殊办、专事要由专人盯,国网河北雄安新区供电公司与国网河北保定供电公司选拔专业骨干和党员干部,联合组建电力迁改工作专班,成立专班临时党支部,驻守一线开展日常工作,为迁改工作高效率高质量实施提供了强有力的组织保障。

  此次电力线路迁改需将启动区内线路整体向北偏移,沿荣乌高速公路南侧绿化带走线,成功避开容城县南阳村春秋战国时期历史文化遗址,涉及220千伏容雄线、易雄线和110千伏容羊线、容奥线整体迁改,局部采用同塔四回、三回挂线,新建铁塔58基、线路折单49公里,跨越荣乌高速公路2处。各参建单位先后投入施工人员300余人次、施工车辆70余车次。

责任编辑:刘卓    投稿邮箱:网上投稿
